原有方案π接点需在已有線路下方新建2基耐张塔、拆除1基直線塔,停電作业时间長、安全风险高、工程造价高。针对此问题,创新提出一种快速π接方案。该方案是在原線路两侧分别新建1基耐张塔和一组分體杆,在档中串联耐张串断开原線路電气连接,再利用软铝線垂直搭接新、旧線路。
解决问题通过三维数字化设计平台整體优化π接方案及破口点的位置,在不增加工程造价的同时,避免了線下立塔,无需拆除旧塔,导線相序调整更加便捷。
降低了π接难度,减少已有線路的停電时间,降低对被π接線路的运行影响,提升施工安全性。
通过π接方案优化了路径長度、节省了工程的本體投资。
π接、T接配合
π接

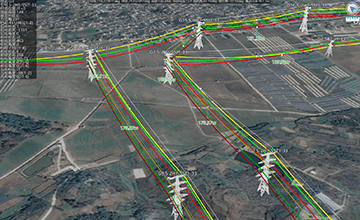

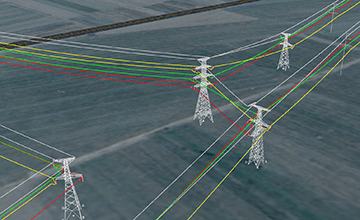

π接線路改造示意图
